東京都三鷹市 Sa様邸新築工事
タイプ別にみる|すべて
物件データ
所在地 | 東京都三鷹市 |
---|---|
主要用途 | 一戸建ての住宅 |
構造 | 木造 |
敷地面積 | 101.34㎡ |
建築面積 | 40.28㎡ |
延べ面積 | 80.56㎡ |
建ぺい/容積率 | 40/80 |
設計・監理 | むらやまのりこ一級建築士事務所 |
建築中レポート
- 1. 2015年03月28日
-
着工
本日より工事が始まりました。
上棟は4月末頃の予定です。
- 2. 2015年03月30日
-
- 3. 2015年03月30日
-
シートを張りました。
この次に捨てコンクリートを打ち、
その後が基礎配筋です!
- 4. 2015年04月02日
-
- 5. 2015年04月02日
-
捨てコン打ちました!
この後は基礎配筋を組んでいきます。
- 6. 2015年04月03日
-
- 7. 2015年04月03日
-
本日基礎配筋の作業に掛かりました。
S様ご希望のシャッターチャンスは明日又は明後日です!
- 8. 2015年04月04日
-
基礎配筋です。
近日中にはコンクリートが打設されていきます。
- 9. 2015年04月10日
-
職人さんが丁寧に仕上げています。
- 10. 2015年04月10日
-
基礎底盤部分のコンクリートを打設しました!
- 11. 2015年04月11日
-
- 12. 2015年04月11日
-
本日立上り部分のコンクリートを打設致しました!
- 13. 2015年04月20日
-
基礎 現況
27日上棟予定です!
- 14. 2015年04月23日
-
土台敷き完了
27日の上棟に向けて足場を設置中です。
- 15. 2015年04月27日
-
基礎土台部分
- 16. 2015年04月27日
-
屋根部分
- 17. 2015年04月27日
-
小屋裏部分
- 18. 2015年04月27日
-
2F
- 19. 2015年04月27日
-
1F
- 20. 2015年04月27日
-
玄関部分
- 21. 2015年04月27日
-
上棟致しました!
- 22. 2015年05月01日
-
外壁面のボード施工中。
- 23. 2015年05月07日
-
現況
1F部分
- 24. 2015年05月11日
-
外壁面のボード 張り終えました。
- 25. 2015年05月11日
-
防蟻処理完了
白アリ対策致しました!
- 26. 2015年05月17日
-
- 27. 2015年05月17日
-
サッシ 現況
窓・玄関ドア施工しました!
- 28. 2015年05月22日
-
配線・配管 状況
- 29. 2015年05月22日
-
- 30. 2015年05月22日
-
床暖 入りました!
- 31. 2015年05月22日
-
LDK
- 32. 2015年05月22日
-
床材 搬入
近日施工していきます!
- 33. 2015年05月22日
-
外壁 張り始めました!
- 34. 2015年05月26日
-
- 35. 2015年05月26日
-
床材施工中
- 36. 2015年05月28日
-
外壁 上部張り始めました!
- 37. 2015年06月05日
-
軒天・破風施工中です!
- 38. 2015年06月05日
-
断熱材施工状況
ご要望の断熱材、現在施工中です!
- 39. 2015年06月05日
-
階段の施工完了致しました!
- 40. 2015年06月08日
-
ユニットバス
お選び頂いたお色は上品なバスタイムを演出してくれそうですね♪
- 41. 2015年06月08日
-
バルコニー
防水処理が完了しました。
この後塗装されます。
- 42. 2015年06月08日
-
- 43. 2015年06月08日
-
2F 現況
奥に見えるのは小屋裏への固定階段です。
今日は小屋裏で床材も施工しています。
- 44. 2015年06月08日
-
天井も近日施工されます。

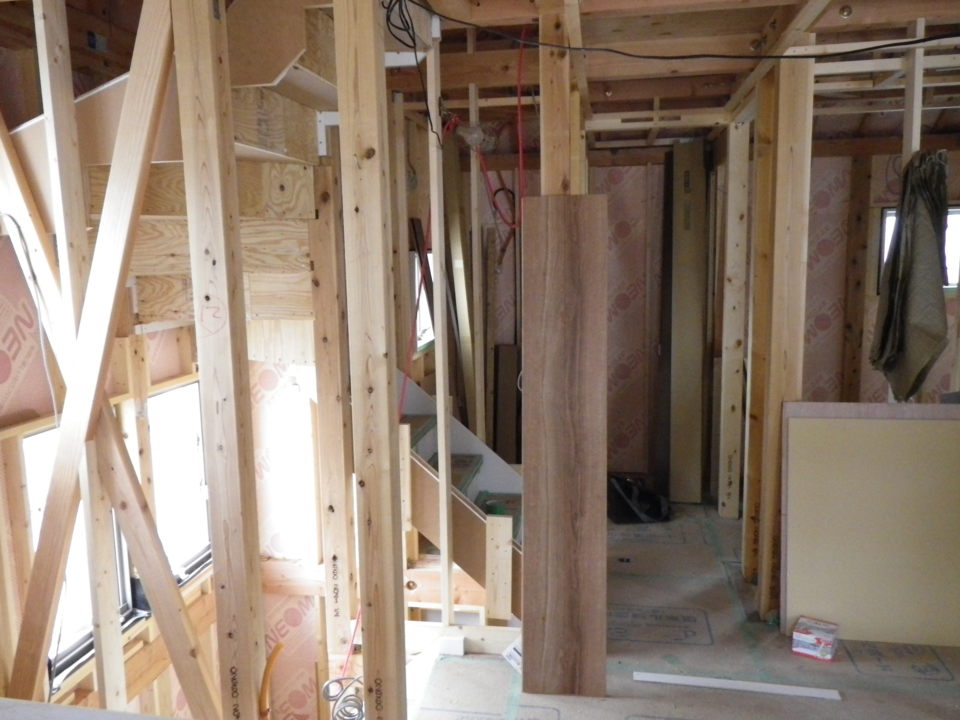

- 45. 2015年06月08日
-
1階 壁面
ボードを張り始めました!
壁が出来ると一気にお部屋の形・大きさが分かりやすくなると思います。
- 46. 2015年06月12日
-
先日決めて頂いた雨樋
施工されました!
- 47. 2015年06月12日
-
内部 現況
ボードも順調に施工され、建具枠を施工し始めました。
- 48. 2015年06月12日
-

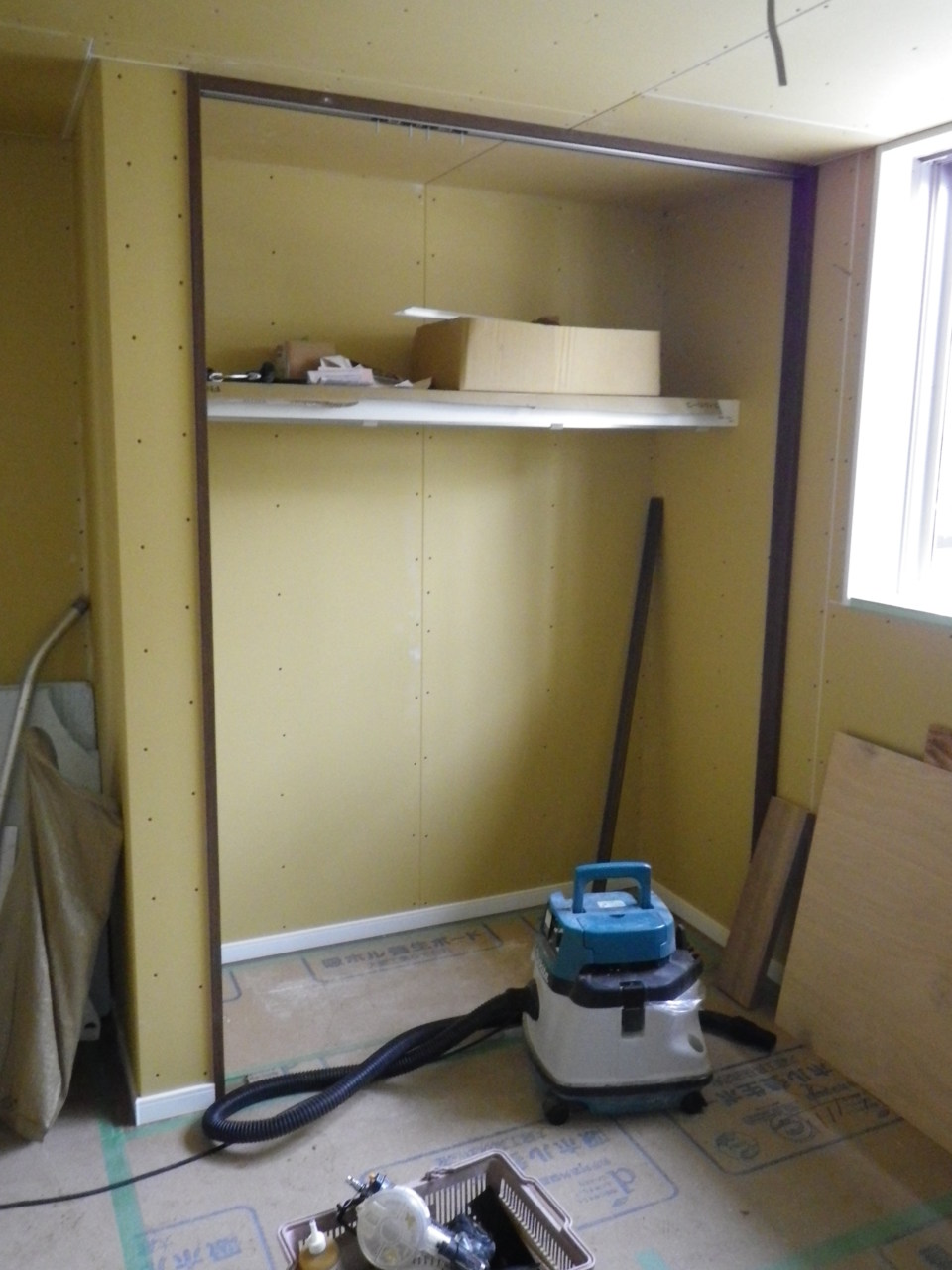

小屋裏収納 現況
先日施工していた床が張り終わり、養生も致しました!
- 49. 2015年06月19日
-
足場が取れ 外観全体が見えるようになりました!
- 50. 2015年06月19日
-

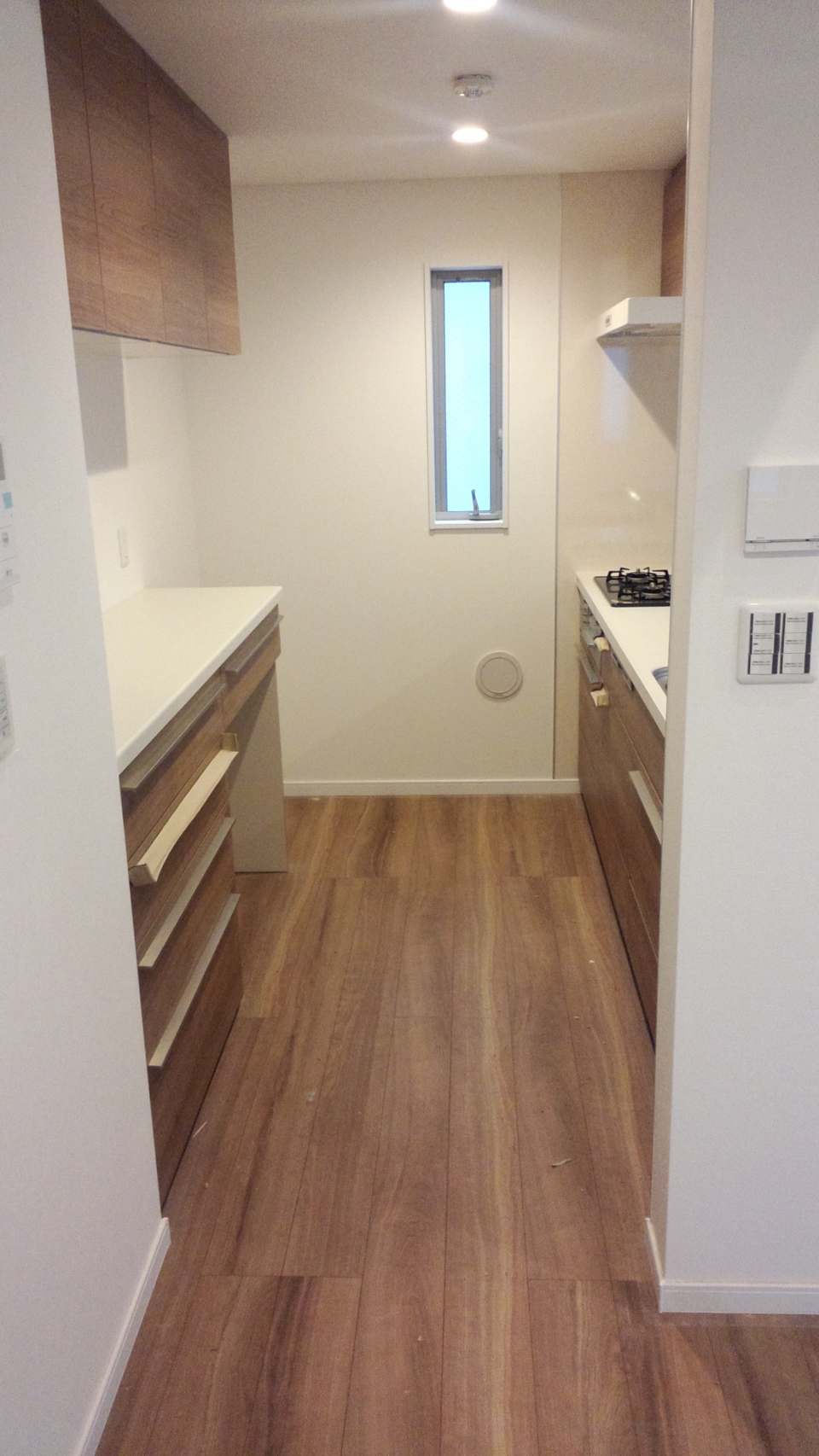

キッチン部分
- 51. 2015年06月19日
-
2階のボードが施工されました!
- 52. 2015年06月23日
-
本日は2階の天井を張る作業中です。
- 53. 2015年06月26日
-
洋室 建具
- 54. 2015年06月26日
-
建具が施工され、木工事が終了致しました。
- 55. 2015年06月29日
-
階段に手すりが施工されました。
- 56. 2015年06月29日
-
小屋裏収納
吹き抜けになっているのでリビングが望めます♪
- 57. 2015年06月29日
-
- 58. 2015年06月29日
-
カップボード・吊戸
キッチンが施工されました!
汚れが付かないように養生してありますのでご安心下さい。
- 59. 2015年06月29日
-
LDK 内観
- 60. 2015年07月10日
-
クロスを張る準備が出来ました。
- 61. 2015年07月25日
-
- 62. 2015年07月25日
-
クロスの施工中です。
本日 1階トイレ部分を施工しています。
- 67. 2015年08月08日
-
玄関照明が付きました!
- 68. 2015年08月21日
-

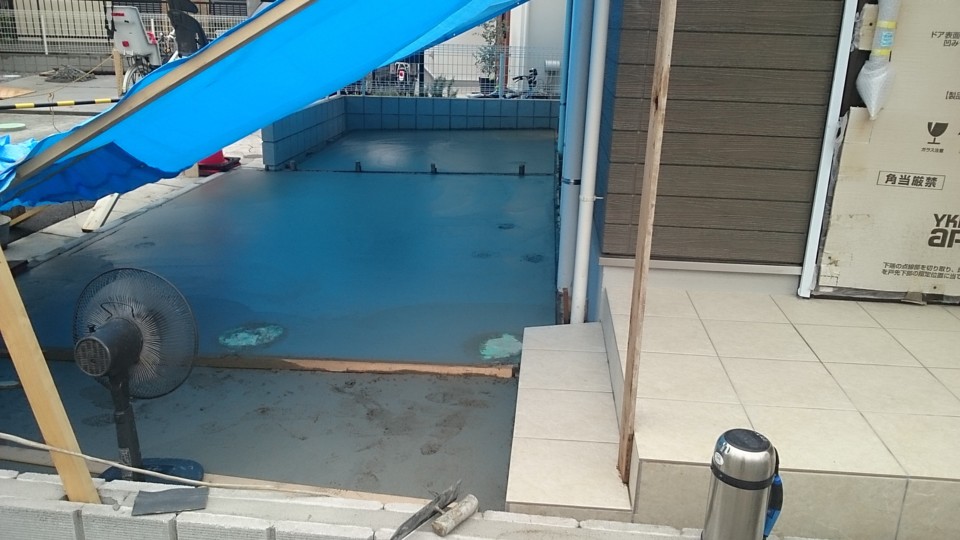

駐車スペースのコンクリートを施工しました。
- 69. 2015年08月25日
-
- 70. 2015年08月25日
-
- 71. 2015年08月25日
-
養生が取れ、クリーニング致しました。
- 72. 2015年09月04日
-
割石が施工されました!
スケジュール
2015/4/27 | 上棟しました |
---|---|
2015/5/30 | ユニットバス搬入 |
2015/8/26 | クリーニング完了 |
