東京都三鷹市 Na様邸新築工事
タイプ別にみる|すべて

物件データ
所在地 | 東京都三鷹市 |
---|---|
主要用途 | 一戸建ての住宅 |
構造 | 木造 |
敷地面積 | 116.74㎡ |
建築面積 | 46.27㎡ |
延べ面積 | 90.88㎡ |
建ぺい/容積率 | 40/80 |
設計・監理 | 丸栄建設株式会社 一級建築士事務所 |
建築中レポート
- 1. 2015年12月08日
-
着工準備中
- 2. 2016年03月03日
-
完了。
この後 基礎配筋→基礎コンクリートと進んでいきます。
- 3. 2016年03月03日
-
着工致しました!
本日捨てコンを打っています。
- 4. 2016年03月05日
-
基礎配筋を組みました!
- 5. 2016年03月11日
-
- 6. 2016年03月11日
-
基礎底盤部分のコンクリートを打設しました。
- 7. 2016年03月13日
-
- 8. 2016年03月13日
-
型枠設置しました。
後日 立ち上り部分のコンクリートを打っていきます。
- 9. 2016年03月18日
-

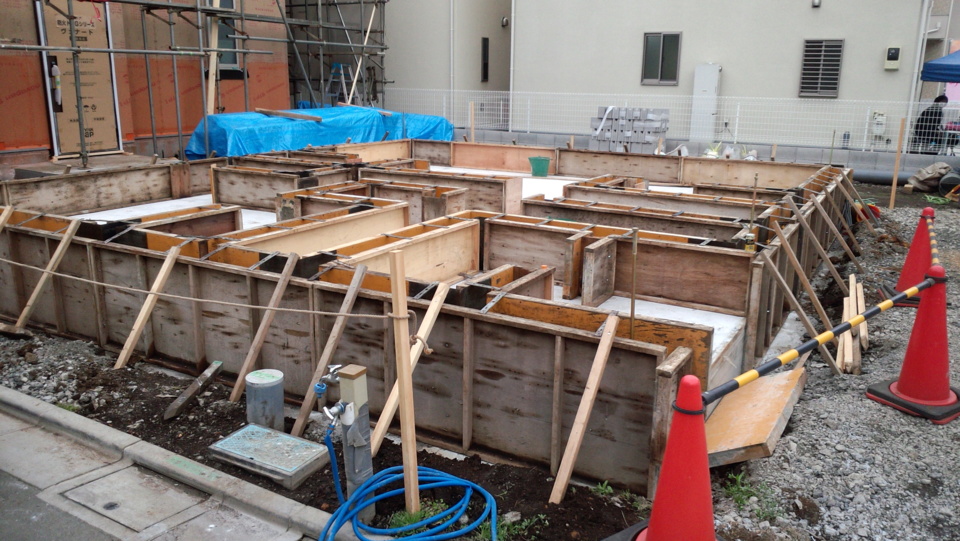

基礎立ち上り部分のコンクリート施工完了。
型枠が外れました!
- 10. 2016年03月22日
-
本日職人さんが土台敷きをしています。
- 11. 2016年03月24日
-
- 12. 2016年03月24日
-
- 13. 2016年03月24日
-

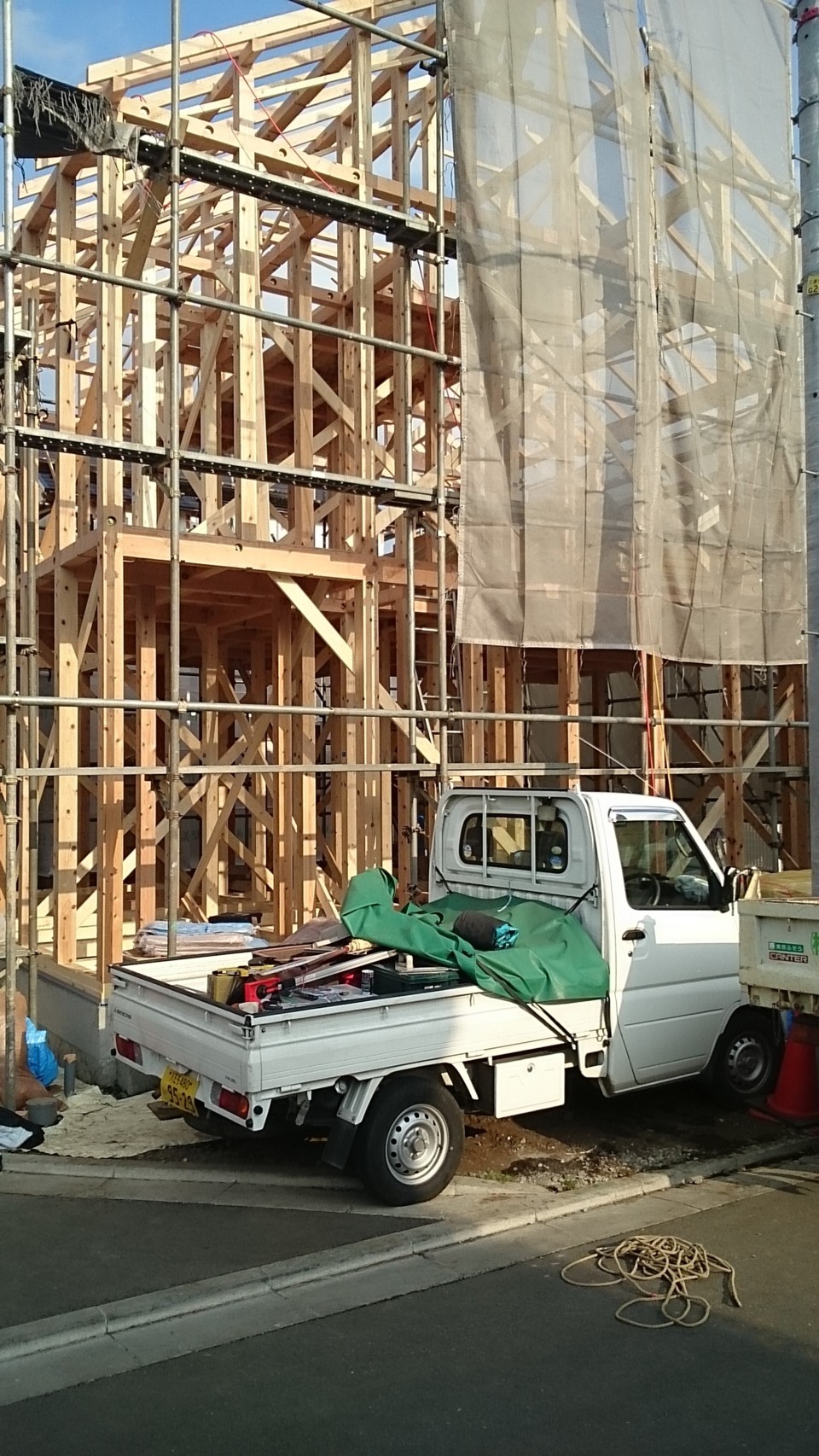

上棟しました!
- 14. 2016年03月27日
-
屋根材施工致しました!
- 21. 2016年03月29日
-
木工事進行中
2階 状況
- 22. 2016年03月29日
-
防蟻処理致しました!
- 23. 2016年04月02日
-
床を張る準備が出来ました。
- 24. 2016年04月02日
-
サッシ搬入されました。
- 25. 2016年04月09日
-
ユニットバス施工箇所
- 26. 2016年04月09日
-
1階 床材施工状況
- 27. 2016年04月09日
-
本日 床材の施工中。
天井も木工事が進行しています。
- 28. 2016年04月12日
-
ユニットバスが入りました!
- 29. 2016年04月12日
-
1階
- 30. 2016年04月12日
-
小屋裏
- 31. 2016年04月12日
-
断熱材の施工が始まりました。
2階
- 32. 2016年04月16日
-
ボードが入りました!
これから壁を張っていきます。
- 33. 2016年04月24日
-

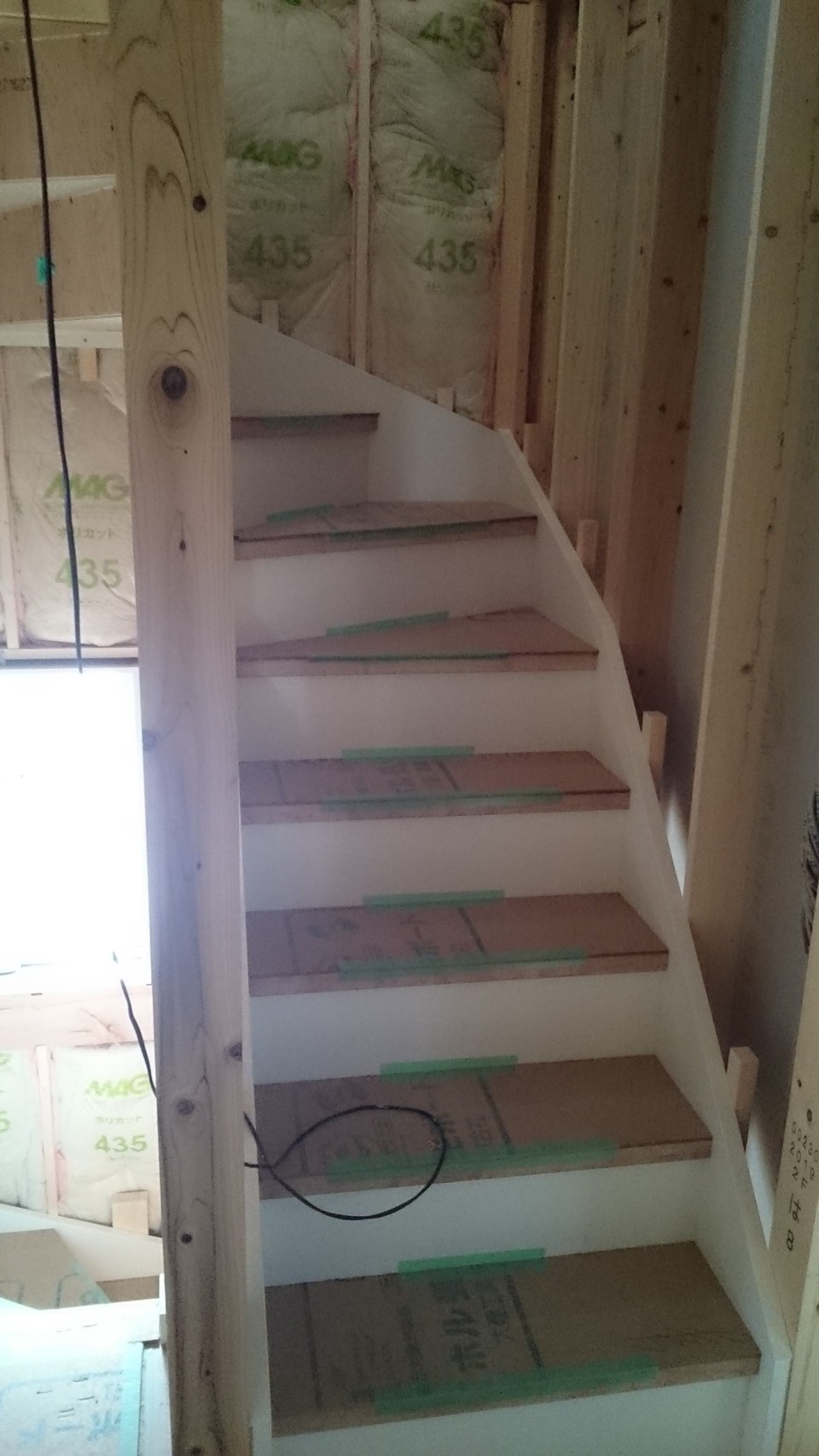

1階から2階への階段が完成しました!
- 34. 2016年04月24日
-
- 35. 2016年04月24日
-
ボードの施工が進行しています。
- 36. 2016年04月29日
-
LDK 現況
- 37. 2016年04月29日
-
小屋裏
大分広いですね♪
- 38. 2016年04月29日
-
小屋裏収納への固定階段完成♪
- 39. 2016年05月09日
-
外壁の施工進行中。
- 40. 2016年05月09日
-
内装建具枠 施工されました!
- 41. 2016年05月19日
-
階段 手すり
- 42. 2016年05月19日
-
内装建具 施工完了。
- 43. 2016年05月19日
-
木工事完了しました!
- 44. 2016年06月06日
-
Na様ご要望のエコカラット
- 45. 2016年06月06日
-
クロス施工状況
- 46. 2016年06月06日
-
住宅設備が入りました!
キッチン
- 47. 2016年06月11日
-
照明器具取り付け中
- 48. 2016年06月14日
-
トイレ
- 49. 2016年06月14日
-
住宅設備 洗面化粧台が入りました♪
- 50. 2016年06月22日
-
玄関ポーチタイルを施工致しました!
- 61. 2016年06月30日
-
駐車スペースのコンクリートを打つ準備をしています。
- 62. 2016年07月01日
-
本日 駐車スペースのコンクリートを打っています。
- 63. 2016年07月07日
-
スケジュール
2016/1/18 | 地鎮祭 |
---|---|
2016/3/24 | 上棟 |
